顶管技术:城市地下空间的“微创革命”
在城市发展的脉搏中,我们总面临着这样的困境:如何在不影响地面繁华交通、不破坏周边建筑、不干扰市民生活的前提下,完成地下生命线的铺设与更新?传统的“开膛破肚”式明挖施工,带来的交通拥堵、噪音扬尘、安全风险,已成为城市管理者心中难以言说的痛。
顶管技术,能像“地下微创手术”一样精准、高效地解决这些问题,是一种非开挖的管道铺设技术。它通过工作井发出液压顶进机,在土层中掘进,并将预制的管节紧随其后顶入,形成连续的地下管道。整个过程在地下悄然完成,地面上车流依旧,生活如常。
这不仅仅是方法的改变,更是理念的升级。我们设计的顶管系统,将这一技术的优势发挥到了全新高度:
一、实例
新建沁源县沁河中学建设项目雨水管道跨路入河工程,道路为城市干线,宽约30米,河道为沁河(沁源段)。根据管线位置及施工工艺不同分为两部分。第一部分为顶管施工部分AB段,管径DN1000,总长度42.6m,第二部分为明挖部分BC段,管径DN1000,总长度32.2m。
第一部分:AB段雨水管道管径为DN1000Ⅲ级钢筋混凝土钢承口管,全长42.6m,埋深3.0-5.0m,全部采用顶管法施工。AB段工作井平面尺寸长7.0m,宽4.0m,现场整平标高1001.0-1003.0m,井底标高997.6m,基坑深度3.4-5.4m。
第二部分:BC段雨水管道管径为DN1000II级钢筋混凝土钢承口管,全长32.2m,埋深2.2-4.0m,全部采用明挖法施工。现场整平标高1000.0-1001.8m,井底标高997.8m,基坑深度2.2-4.0m。
表1 工程参数

二、周边影响因素
场地内定位放线需考虑场地地层岩性、不良地质条件、水文条件以及地下构筑物障碍物的影响。如场地内无断裂、采空区等不良地质作用,是否属于稳定场地;场地内地下水水位高度及降水需求,地下层是卵石层还是素土等,基坑2倍范围内有无障碍物或管线。

图1 周边环境示意图

图2 顶管方向剖面图
三、技术要点
(一)工作井、接收井支护设计
工作井采用坡率法支护,基坑深3.4-5.4m:放坡坡比:1-1 剖面 1:1,2-2 剖面 1:1.5。
坡面处理:按坡比修整平整,清杂后铺彩条布,端部 1 米重合铺设,用击入式钢筋固定顶部、坡脚及重合处,确保坡面无凸起、尖锐物,防止彩条布破损。

图3 工作井平面图(DN1000,H=5.5m)

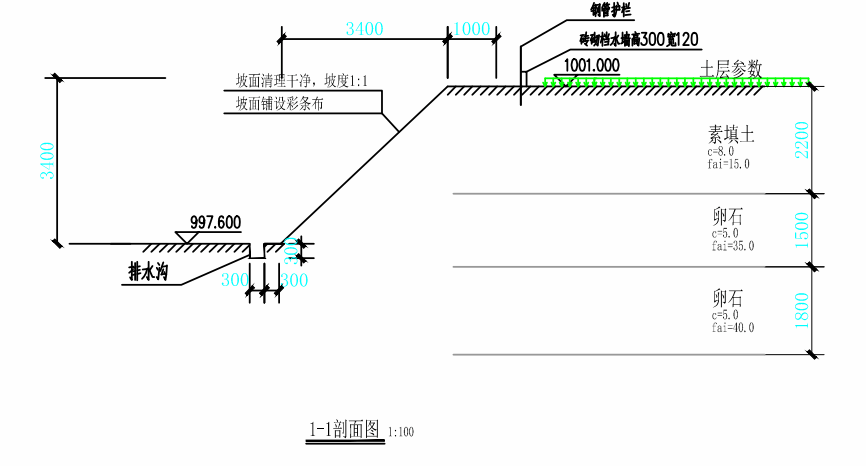

图4 工作井1-1剖面图
(二)顶进阻力与千斤顶配置
按DN1000 雨水管最长顶进长度42.6m计算,按《给水排水工程顶管技术规程》CECS246:2008计算,计算迎面阻力、顶推力、管材允许顶推力,顶进阻力1022kN(102.2t),管材允许顶推力为3122kN>1022kN,满足要求,同时配置2台100T千斤顶满足施工需求。
(三)后背墙设计与施工要求
后背墙需全程承受顶进后座力,设计安装需满足:强度达标(抗顶进力破坏)、刚度充足(最小压缩回弹)、材质稳定(长期受力性能不变)。

图5 后背墙示意图
(四)激光找准要点
由于顶管施工是在工作井和明挖之间进行贯通,顶管的平面控制,利用统一坐标系统控制点,并布设光电测距导线。根据设计坡度要求,沿线路布设水准路线,并在井口处埋设临时水准点以供顶管高程放样。

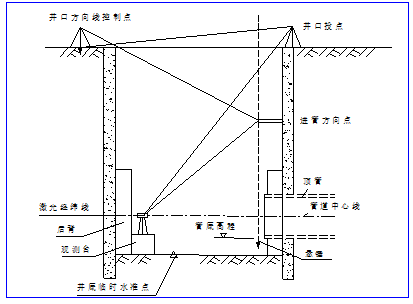

图6 导线及激光找准示意图
(五)管材与设备选型
管材:顶进施工法所采用的混凝土管道,其管壁内部配置了单层或多层的钢筋骨架,以确保管道的稳固性和耐久性。这类混凝土圆管是顶进施工中的重要组成部分,承载着将管道顶入预定位置的任务。接口形式可划分为柔性接口与刚性接口两大类。同时,根据外压荷载的不同,接口又可细分为三个等级,即Ⅰ、Ⅱ、Ⅲ级。本工程采用DN1000Ⅲ级钢筋混凝土钢承口管。

图7 管道顶进示意图
(六)中途停顿
顶进作业一开始,中途就不能停顿。如果停止一段时间后再顶进,其起始顶力要大大超过停工前的顶力。这主要是由于停工时间过长,使管顶土层坍落的缘故。在地下水位以下顶进时,因停顶而使液化的粉细砂将管周围包裹起来,顶力也会大大增加。如果顶力超过后座墙所能承受的压力时,此时就不能再顶进,必须对后座墙进行加固后方可再顶进。
结语:
从 “拉链马路” 到 “微创施工”,顶管技术的革命意义,不仅在于施工方式的改变,更在于它重新定义了城市地下空间开发的逻辑。未来,随着技术的不断成熟,这项 “地下微创术” 还将解锁更多应用场景,为城市发展注入更持久的动力,让我们的城市既繁华有序,又从容生长。
